6月15日,公司生產管理部聯合電化分公司技術骨干,前往包鋼集團電氣有限公司,對項目所需6臺動力變壓器開展專項督造工作,精準把控設備生產進度與制造質量。

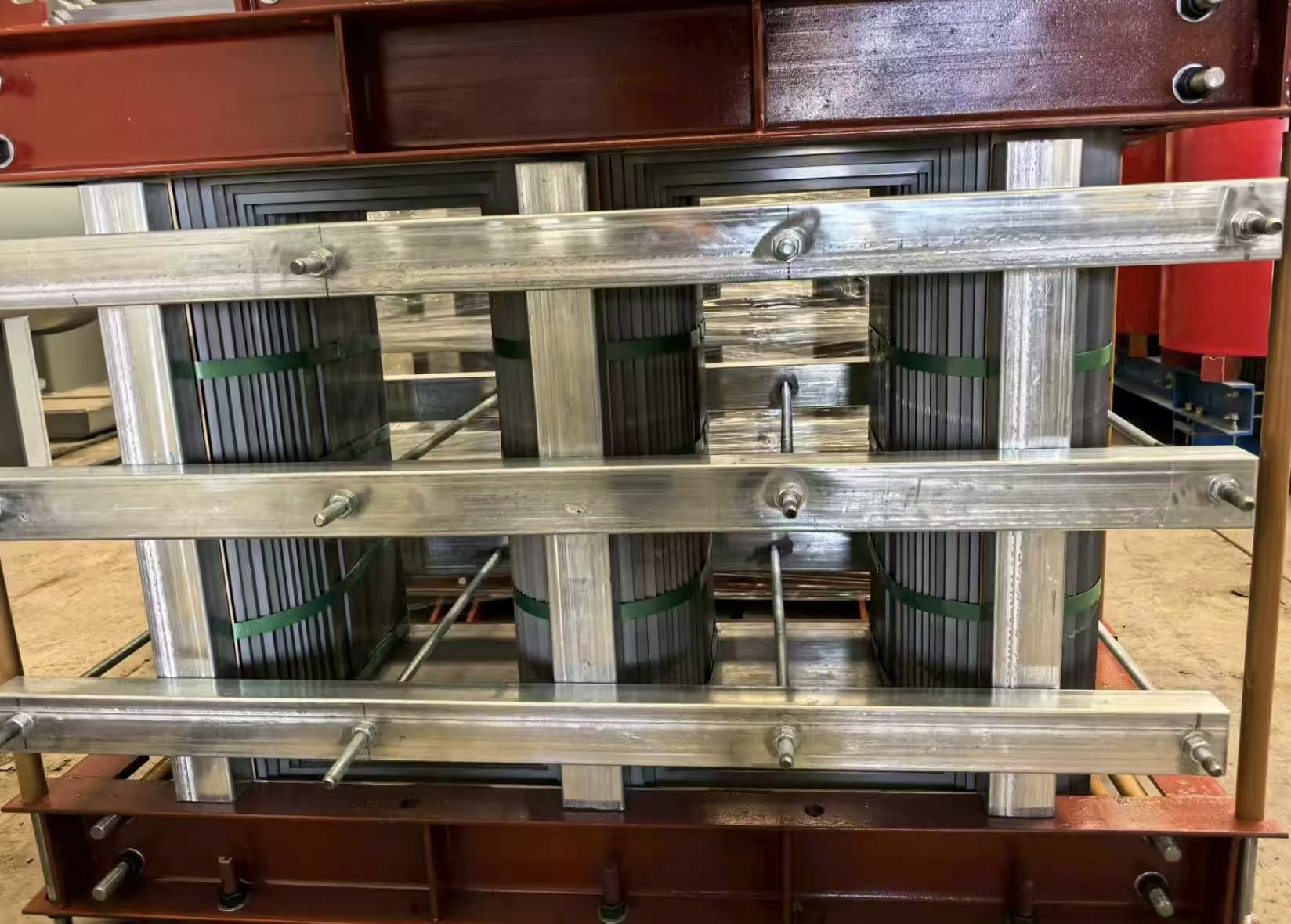

督造人員深入包鋼集團電氣有限公司生產車間一線,實地核查設備生產各關鍵工序,全面摸清當前制造進度。截至目前,6臺動力變壓器鐵芯已全部籌備到位,核心繞組部件已全部加工完成,各項工藝指標符合項目技術規范;設備殼體制造圖紙已正式下發,廠家正有序推進殼體生產加工工作。
現場督造期間,我方工作人員與包鋼集團電氣有限公司項目團隊深度對接,溝通后續生產安排、質量管控重點及節點推進計劃。對方負責人明確表示,將科學排布生產計劃、優化工序銜接、嚴控制造質量,力爭6月底完成全部設備組裝與性能試驗工作,確保設備達標、具備出廠發貨條件。
本次駐廠督造是公司靠前部署、主動發力,保障重點技改項目落地的重要舉措。通過提前介入設備制造現場、全過程跟進督導,有效規避設備交付滯后、質量偏差等風險,切實將技改項目管控關口前移,為項目高效推進掃清前期障礙。
下一步,生產管理部將持續落實精細化管理要求,聯動各分(子)公司緊盯重點技改項目全流程,常態化開展設備進度督導與質量管控,壓實各環節責任,嚴守工期與質量底線,全力推動年度技改任務及早落地見效,為公司安全生產和高質量發展夯實基礎。(閆少邦)
